動画を外注したとき、こんな経験はありませんか。スケジュールがなぜか後ろにずれていく。上がってきた初稿が思っていたものと違う。修正のやり取りが何往復も続いて、気づけば当初の予定を大きく過ぎている。 「制作会社の力量の問題だ […]

\ 企画・シナリオ構成から一貫してお任せ /

アニメーション制作のご相談はこちら

動画を外注したとき、こんな経験はありませんか。スケジュールがなぜか後ろにずれていく。上がってきた初稿が思っていたものと違う。修正のやり取りが何往復も続いて、気づけば当初の予定を大きく過ぎている。

「制作会社の力量の問題だろう」と思うかもしれません。もちろんそういう場合もあります。ですが、同じ制作会社に、同じ予算で、同じ内容を頼んでも、発注の仕方ひとつで納期も仕上がりも変わります。

私たちは広告アニメーションの制作会社として、日々いろいろな発注を受けています。その中で感じるのは、スムーズに進む案件には共通点があり、それは予算の大小ではないということです。そしてその多くは、発注側と制作会社が最初に少し段取りをそろえておくだけで手に入ります。

この記事では、制作の現場で見てきたことをもとに、「素材」「修正」「スケジュール」の3つを軸に、発注側が少し準備するだけで、仕上がりと納期が良くなるポイントをお伝えします。制作会社のためではなく、発注する側が損をしないための話です。

なぜ「発注の仕方」で仕上がりが変わるのか

先に結論を言うと、制作会社は、発注者から材料と判断が返ってこない間、手が止まるからです。

動画制作は、制作会社が一人で完結できる作業ではありません。ロゴのデータ、製品の写真、伝えたいことの優先順位、社内の合意——こうした発注側にしか出せないものが、工程のあちこちで必要になります。ここが滞ると、その先の作業はすべて待たされます。

そして制作会社は、たいてい複数の案件を並行して動かしています。ある案件で手が空くと、別の案件に人を回します。つまりいったん止まった案件は、再開のタイミングが後ろにずれる。これが「なぜかスケジュールが押していく」の正体です。

逆に言えば、材料と判断がそろっている案件は、止まらずに進みます。もちろん、制作会社の側にも「判断しやすい形で確認をお願いする」責任があります。そのうえで、発注側が準備しておくと効くことを具体的に見ていきます。

① 素材と情報は、最初にまとめて渡す

制作会社が受注後にまず困るのが、素材と情報が少しずつしか来ないことです。素材が来ない限り、その部分の作業は始められません。

先に渡しておくと早いもの

  • ロゴのデータ(できれば背景が透明なPNGか、Illustratorのaiデータ。パワポに貼ったものを送られると使えないことが多い)
  • 製品・サービスの写真(できるだけ高解像度のもの)
  • グラフや数字の元データ(画像ではなく、数値そのもの)
  • 正式な社名・商品名・肩書きの表記(後から「実は表記が違った」は作り直しになります)
  • 過去に作った資料やトンマナの見本(「こういう雰囲気」が一発で伝わります)

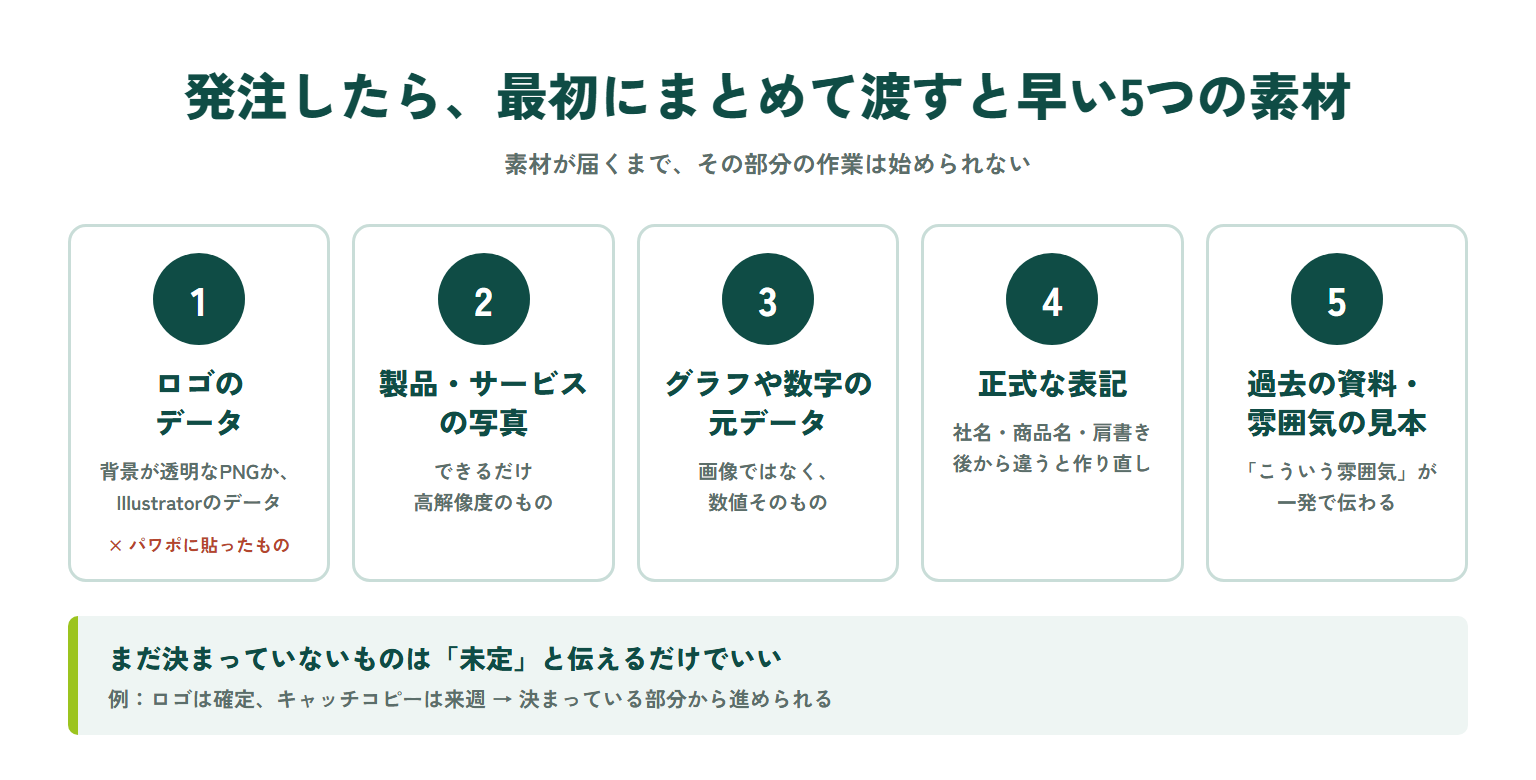

発注したら最初にまとめて渡すと早い5つの素材。ロゴのデータ、製品・サービスの写真、グラフや数字の元データ、正式な表記、過去の資料や雰囲気の見本。まだ決まっていないものは未定と伝えるだけでいい

実際、素材や資料の提供の遅れは、納期がずれる典型的なパターンだと、多くの制作会社が挙げています。逆に、これらが最初にそろっていると、制作会社は迷わず走り出せます。

「まだ決まっていない」なら、そう伝える

すべてが最初からそろうとは限りません。大事なのは、何が決まっていて、何がまだ決まっていないかを共有することです。「ロゴは確定、キャッチコピーは来週決まる」と分かれば、制作会社は決まっている部分から進められます。沈黙のまま待たせるのが、いちばん時間を失います。

② 修正は「まとめて・具体的に」伝える

修正のやり取りは、進め方しだいで往復の回数がまったく変わります。ここが総額と納期に効いてきます。

修正回数には相場がある

多くの制作会社は、見積もりに「修正2回まで」「3回まで」といった上限を設けています。これは意地悪ではなく、無限に続く修正を金額に織り込めないためです。上限を超えた分は追加費用になり、一般的には1回あたり3万〜10万円程度、または作業時間あたり5,000円〜1万5,000円程度が目安とされています。大きな作り直しになれば、再見積もりになることもあります。

「1回」の数え方で損をしないために

同じ修正量でも、気づいた点をまとめて1回で送るのと、思いついた順にバラバラ送るのとでは、消費する回数が変わります。社内で出た意見を一度集約してから渡すだけで、回数を無駄に使わずに済みます。

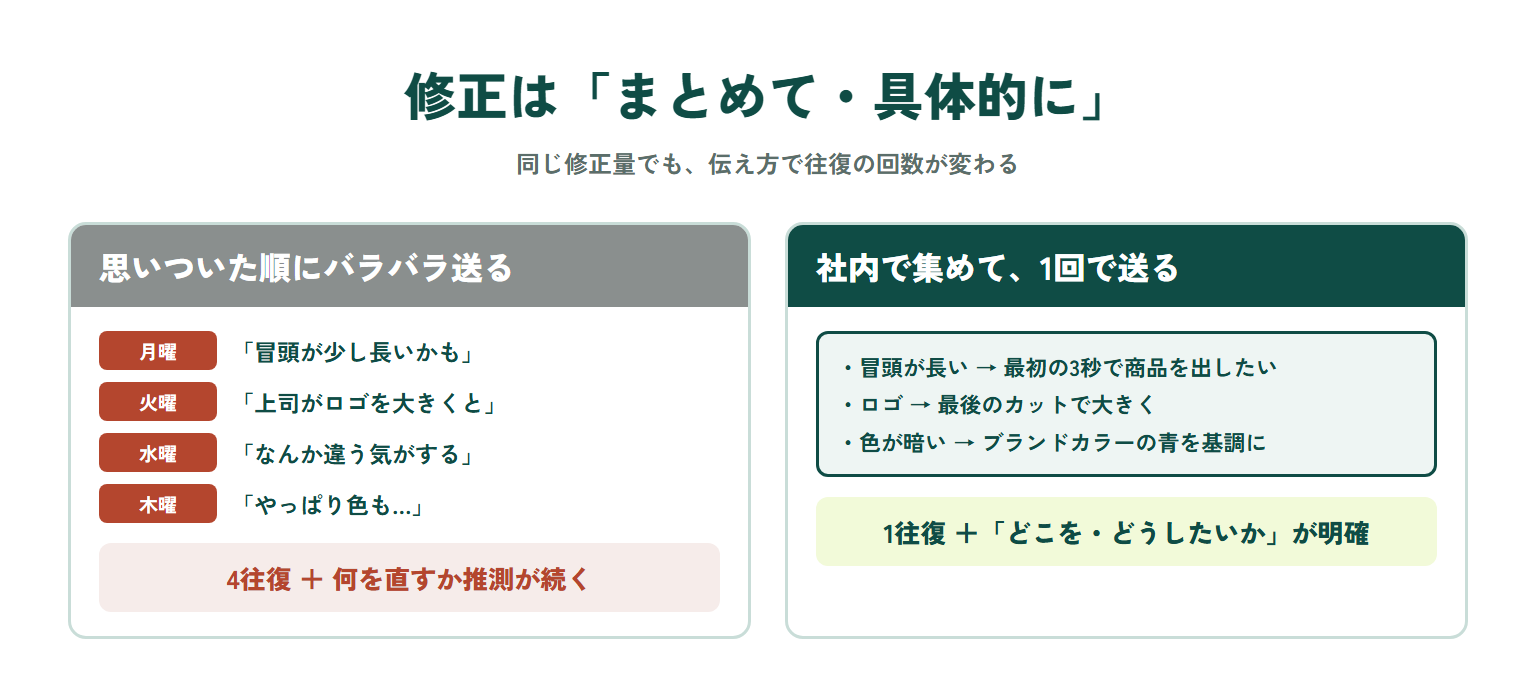

修正はまとめて具体的に。思いついた順にバラバラ送ると往復が増えて何を直すかの推測が続く。社内で集めて1回で送ると、どこをどうしたいかが明確になる

「なんか違う」だけだと、直す場所が決まらない

いちばん進みにくいのが、抽象的なフィードバックです。「なんか違う」「もっといい感じに」「パッとしない」——これだけだと、どこを直すかを推測するしかありません。推測で直す→また違う、を繰り返すことになり、修正回数だけが減っていきます。

効くのは、「どこが・どうなってほしいか」を具体的に言うことです。「冒頭が長い→最初の3秒で商品を出したい」「色が暗い→ブランドカラーの青を基調にしたい」。正解を出す必要はありません。違和感の在りかと、望む方向を指させれば十分です。

粕田屋の場合

ちなみに粕田屋は、修正回数の上限を設けていません。納得できないまま納品しても使ってもらえませんし、制作の途中で方向が固まっていくのは自然なことだからです。回数を気にせず、納得いくまで言っていただける前提で進めています。

ただし、工程をまたぐ手戻り——たとえば映像が完成した段階で構成そのものを変える、絵コンテで決めた内容を制作後にやり直す——といった場合は、作業量が大きく変わるため、別途費用やスケジュールの調整をご相談することがあります。この線引きは最初にお伝えしています。

また、「なんか違う」をうまく言葉にできないのは当然のことです。粕田屋では、絵コンテやラフの段階で「AとBならどちらが近いか」のように選べる形で確認をお願いするなど、判断しやすい聞き方を心がけています。

③ 社内の確認・承認フローを、先に決めておく

意外と見落とされるのが、発注側の社内で、誰がいつ確認するのかです。ここが決まっていないと、制作会社がボールを渡した後、返ってくるまでに何日もかかります。

よくあるのが、初稿を出したあと、社内で回覧しているうちに1週間が過ぎ、そこで初めて上司から「そもそも方向性が」と言われるパターンです。これは制作会社にはどうにもできません。しかも後の工程ほど、手戻りの傷は大きくなります。

最初に握っておくとよいこと

  1. 誰が確認するのか(担当者だけか、上司や役員も見るのか)
  2. その人はいつ見られるのか(決裁者が出張がちなら、その予定も込みで組む)
  3. 確認に何日かかるか(「2営業日で返します」が分かれば、制作会社は現実的な工程を引けます)

優れた制作会社は、受注後すぐに「誰が・何を・いつまでに」を書いた工程表を共有します。その工程表に、発注側の確認日も一緒に載せてもらうと、両者のスケジュールがかみ合います。

④ 納期は「余裕を持って」「使う日から逆算して」伝える

短納期は費用を押し上げるだけでなく、仕上がりの質も下げます。ギリギリの日程だと、確認や修正の時間が削られ、詰め切れないまま納品になるからです。

一般的な30秒程度の動画で、企画から納品まで1か月半〜2か月が標準的な進み方です。ここに社内確認の時間が加わります。使う日が決まっているなら、「その日から逆算して、いつ発注すべきか」を制作会社に相談すると、無理のない工程を組めます。

各工程に予備日を入れておくのも有効です。予期せぬ差し戻しや、素材の再取得が発生しても、予備日があれば納期に響きません。「使う日ちょうどに完成」ではなく「数日前に完成」を目標にすると、直前の慌ただしさを避けられます。

発注の前に決めておくと、初回から話が早い5つのこと

ここまでの内容を、相談前のチェックリストにまとめます。この5つが決まっていると、初回の打ち合わせから具体的な話に入れます。

  1. 目的と相手 — 誰に何を伝えて、どう動いてほしいのか
  2. 使う場所と期間 — Web広告か、商談か、展示会か。1回きりか、数年使うか
  3. 使う日(納期) — 逆算できるよう、使う予定日を伝える
  4. 社内の確認体制 — 誰が見て、何日で返せるか
  5. 予算の目安 — 言いにくくても、幅で伝えると提案が現実的になる

すべてを完璧に固める必要はありません。「ここは決まっている/ここはまだ」を切り分けて渡すだけで、制作会社は動き出せます。

まとめ|段取りをそろえるだけで、納期と仕上がりは変わる

どれも特別なことではありません。材料と判断がそろい、確認の段取りが決まっているだけで、結果は発注側の得になります。納期は守られ、修正の無駄が減り、仕上がりが良くなるからです。

  1. 素材と情報は、最初にまとめて渡す(決まっていない部分はそう伝える)
  2. 修正はまとめて・具体的に(「なんか違う」ではなく、どこをどうしたいか)
  3. 社内の確認・承認フローを先に決める(誰が・いつ・何日で)
  4. 納期は余裕を持って、使う日から逆算して伝える

粕田屋では、企画の段階からご相談いただけます。「何をどう頼めばいいか分からない」という状態からでも、一緒に整理するところから始められます。発注に慣れていない方こそ、遠慮なくお声がけください。

この記事の監修者

粕田辰哉のアイコン画像
株式会社粕田屋代表 粕田辰哉

企画から構成、グラフィック・イラスト制作、アニメーション制作、音楽・アフレコディレクションまでアニメ動画コンテンツ制作を一貫して担当可能なマルチクリエイター。

動画制作チームを組織し、幅広いジャンルのコンテンツ制作をディレクションしている。
